厚壁卷管管道防腐要求

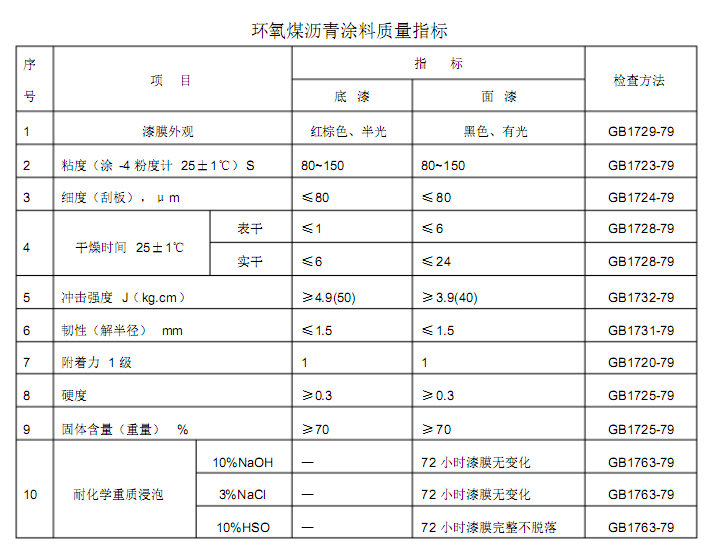

其產品指標應符合下表規定:
涂料配制:涂料根據工程需要配制現配現用,涂料使用前應攪拌均勻,將甲乙兩種組份按產品說明書所規定的比例調配,充分攪拌,使用前放置 30分鐘。常溫固化涂料施工溫度宜在 10 度以上,剛開的底漆甲組分和面漆甲組分原則上不再調入稀釋劑,配好的涂料在必要時可加入 5%(重量比)的稀釋劑。
涂底漆:表面處理合格的管道應盡快涂刷底漆,如空氣濕度過高或含鹽霧時應提前。底漆涂刷均勻,不得漏涂,鋼管兩端留 150mm左右,以便焊接。
打膩子:當鋼管焊縫高于 2mm 時,應用面漆和滑石粉調成稠度適宜的膩子,在底漆表面干后抹在焊縫兩側, 并刮開過渡曲線, 避免纏玻璃而時出現空鼓,焊縫表面的焊紋,也應用膩子抹光。
涂面漆和纏玻璃布:底漆表干或打膩子后,即可涂面漆。涂刷均勻不得漏漆。在室溫下涂底漆和涂第一道面漆的時間間隔不應超過 24小時;涂兩道面漆后即可纏第一層玻璃布,玻璃布拉緊,表面平整,無折皺和鼓包。壓邊寬度為30-40mm,接頭搭接不小于 100mm,各層搭接接頭錯開,玻璃布的油浸透率應達到 95%以上,不得出現大于 50mm×50mm的空白,管端或施工中斷處應留出長 150-250mm 的階梯形接茬,階梯寬度應為 50mm,第一層玻璃布纏繞后即涂第三、四道面漆,纏第二層玻璃布,涂五、六道面漆。面漆必須漆量飽滿,玻璃布所有網眼應灌滿涂料。兩層玻璃布纏繞方向相反。
補口補傷:補口部位的表面按要求處理合格后進行補口施工,補口防腐層與管體防腐層的搭接不小于 100mm,搭接處應打毛、擦凈,然后按做防腐的
方式施工;補傷部位首先應鏟除已損傷的防腐層, 補傷部位的防腐層與管體防腐層的搭接不小于 100mm。
防腐層質量要求及檢查方法
A、外觀檢查:鋼管應逐根檢查,防腐層表面應平整,無皺折和鼓包,玻璃布網孔為面漆所灌滿。
B、粘附力檢查:防腐層固化后進行粘附力抽查,用小刀割開刮形切口,用力撕切口處的防腐層,以不易撕開、破壞處管面仍為漆膜所覆蓋不露鐵為合格。
C、管溝回填前,必須做電火花測試。在使用測漏儀時 ,應專人使用 ,注意用電安全,
D、管道安裝前,必須對防腐層厚度檢測。
