厚壁卷管現場施工安裝要求

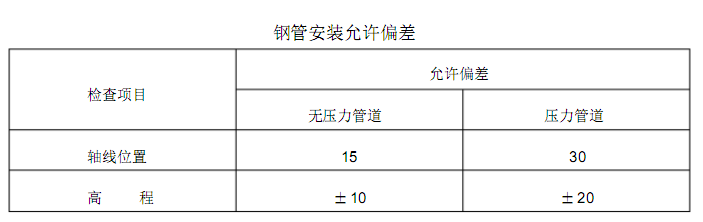

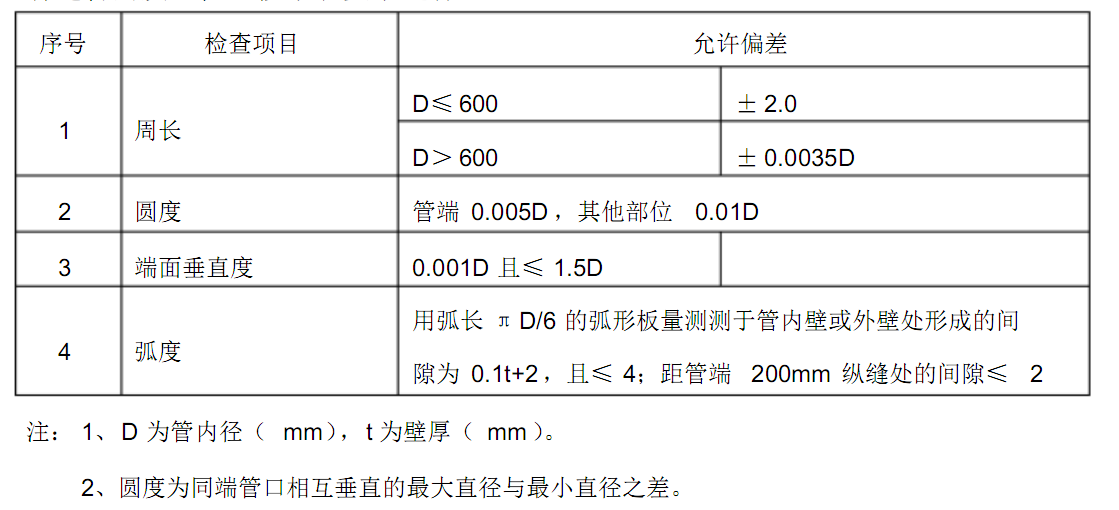

A、管道安裝前應進行外觀檢查,核實管節的材質、規格及壓力等級,對于厚壁卷管的質量檢查按下表要求進行:
B、厚壁卷管安裝前檢查防腐層有無破損情況, 否則及時修補;管節應逐根測量、編號,宜選用管徑相應最小的管節組對對接。
C、管道下溝前再次測量確認溝底的標高、坡度,并標出管道安裝中軸線。打出定位中心樁。
D、管道下溝采用軟質吊帶、鋼絲繩強外套軟管、吊車等,防止將防腐層破壞。管道下管時要平穩,不得觸碰溝壁或溝槽支撐板等擋土設施。
E、管道組對時可用龍門吊和卡具配合組對,管道定位時每根管子必須按中心線找直對中, 已穩固好管段的坡度用水準儀進行檢查是否準確, 管底與管槽底部貼合緊密。
F、對于管卷對口時縱向焊縫應放在管道中心管線上半圓的 45°左右處;縱向焊縫應錯開,當管徑小于 600mm 時錯開的間距不小于 100mm;當管徑大于600mm時錯開的間距不小于 300mm;環向焊縫距支架不小于 100mm;直管段兩環向焊縫間距不小于 200mm;管道任何位置不得有十字形焊縫。
G、管道上安裝閥門必須經壓力試驗合格,壓力管道上采用的閘閥安裝前應進行啟閉檢驗, 并宜進行解體檢驗; 管道上安裝的法蘭面與管中心線垂直, 接口的兩片法蘭面相互平行, 螺栓應自由的穿過兩片法蘭的螺栓孔, 螺栓安裝方向一致,螺母應對稱緊固, 緊固好的螺栓應露出螺母之外。 法蘭埋入土中時應采取防腐措施。

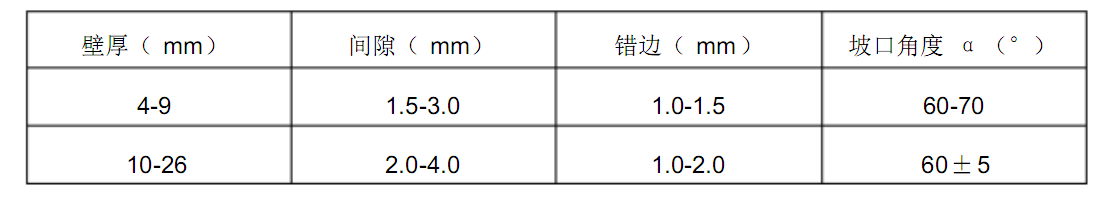

H、厚壁卷管焊接采用手工電弧焊,采用“ V”型坡口,其尺寸見下表,管道對口時應使內壁齊平,錯口偏差為 0.2t,且不得大于 2mm。

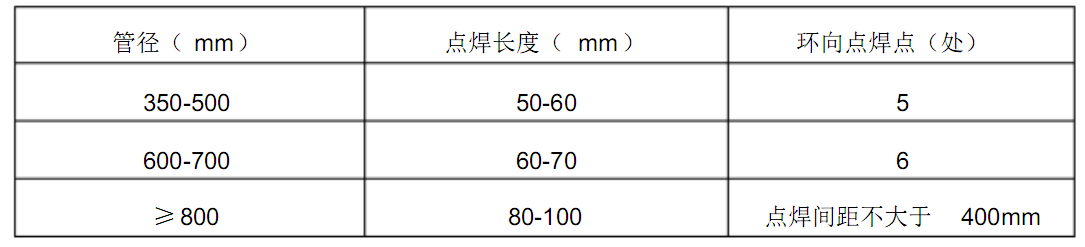

I、鋼管對口檢查合格后可以進行點焊,點焊采用與接口相同的焊接材料,點焊時對稱施焊, 厚度與第一層焊接厚度一致, 鋼管的縱向焊縫與螺旋焊縫處不得點焊。點焊長度及間距符合下表的要求:
J、組合鋼管固定口焊接及兩管段間的閉合焊接,應在無陽光直照和氣溫較低時施焊;與法蘭接口兩側相鄰的第一至第二個剛性接口或焊接接口, 待法蘭螺栓緊固后方可施工。

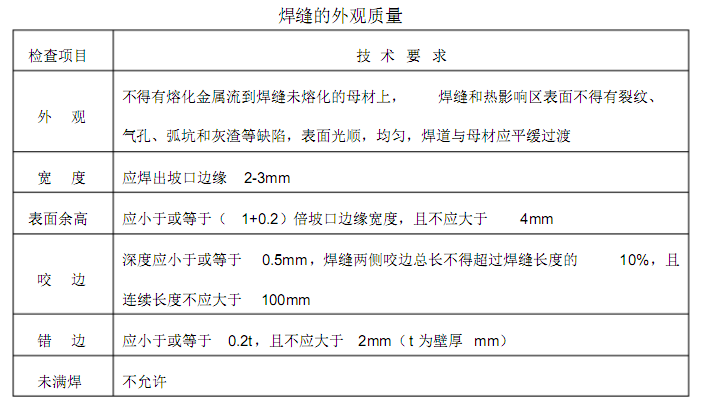

L、厚壁卷管焊接完,水壓試驗前應對焊縫進行外觀檢查及油滲檢驗和 1%的無損探傷檢驗,當管徑大于或等于 800mm時,每條環縫應逐口進行油滲檢驗,不合格的焊縫應返修,返修次數不得超過三次,焊縫的外觀質量見下表:
